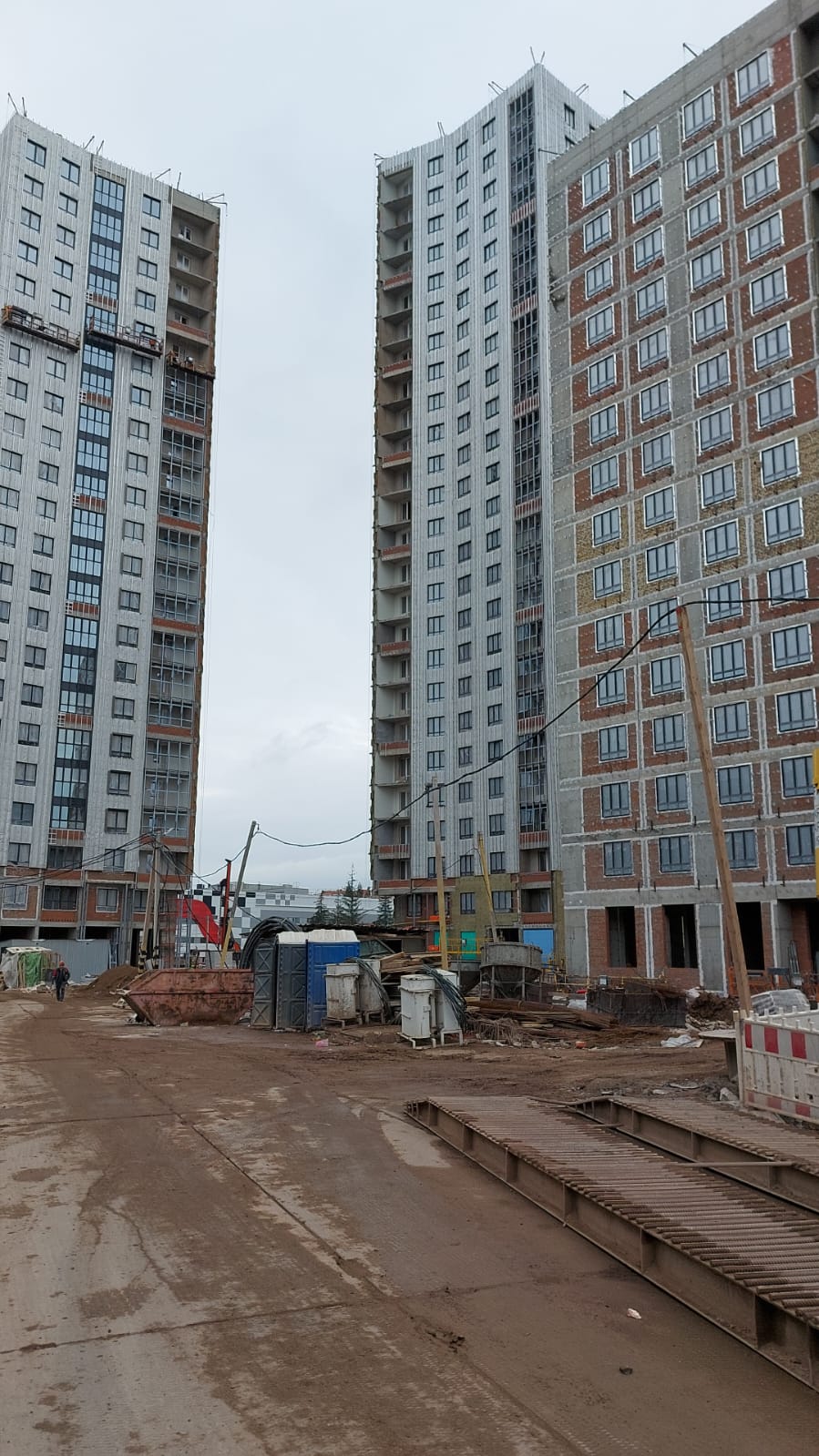

Ход строительства ЖК «Конди Нова» 2 очередь за октябрь 2024 г.

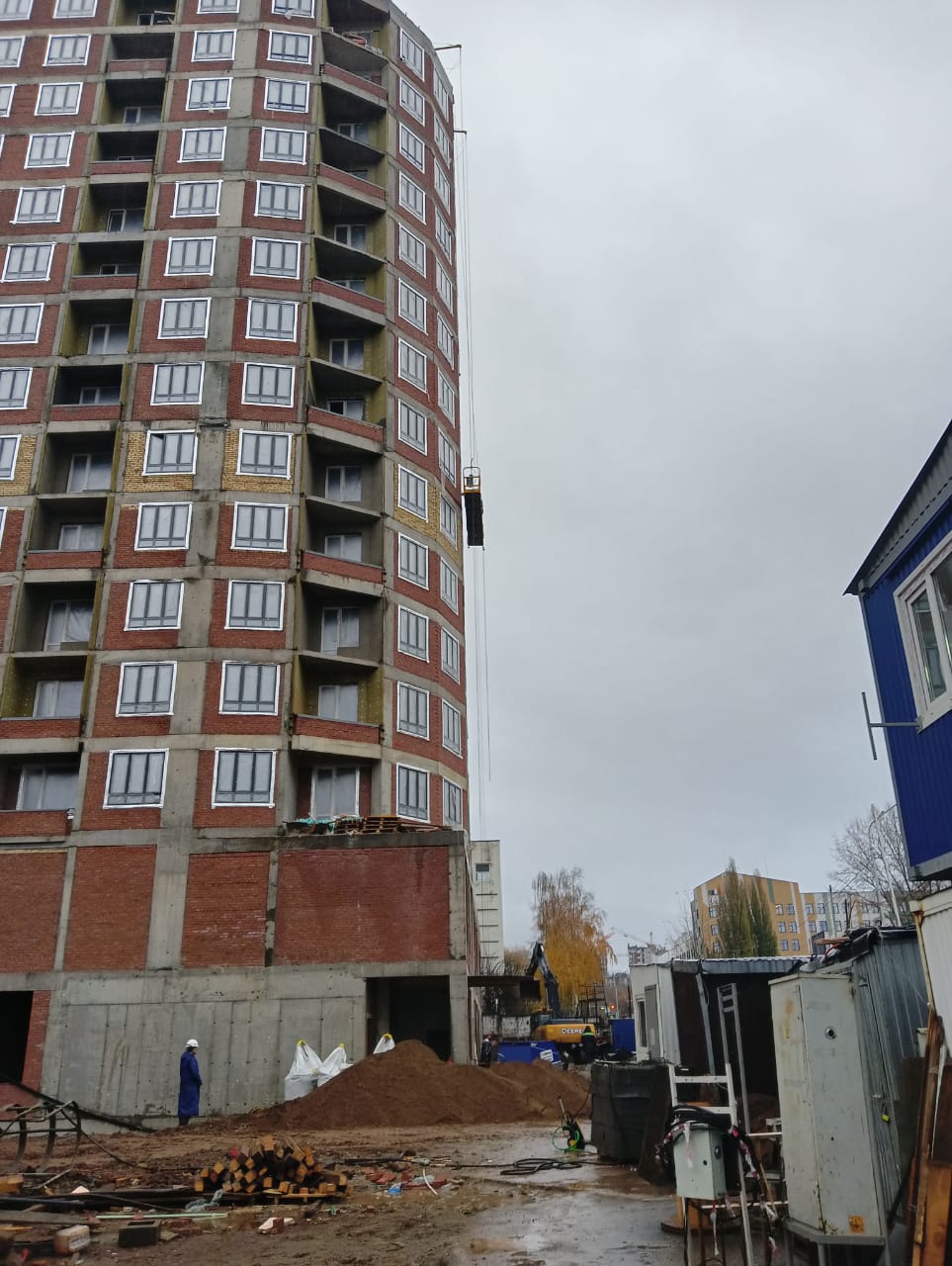

Секция 3А: монтаж свето-прозрачных конструкций из ПВХ — 99%, устройство «мокрого» фасада лоджий — 100%, монтаж систем ВК в тех. подполье — 80%, устройство НВФ — 40%, монтаж свето-прозрачных конструкций из алюминиевого профиля — 85%, устройство лучевой разводки системы отопления — 95%, устройство стяжки пола — 95%, монтаж системы внутреннего электроснабжения — 95%, штукатурные работы стен и потолков(МОП) – 100%, монтаж слаботочных систем – 95%, установка П.П. дверей – 95%

Секция 3Б: монтаж свето-прозрачных конструкций их ПВХ — 95%, устройство кровли — 100%, кирпичной кладки — 95%, монтаж системы отопления — 90%, монтаж системы внутреннего электроснабжения — 90%, штукатурные работы стен и потолков (МОП) – 85%, монтаж слаботочных систем – 95%

Секция 3В: возведение монолитного каркаса здания — 100%, монтаж системы вентиляций — 90%, монтаж системы отопления — 40%, монтаж системы внутреннего электроснабжения — 90%, монтаж слаботочных систем – 60%, штукатурка стен – 90%, монтаж свето-прозрачных конструкций их ПВХ — 90%

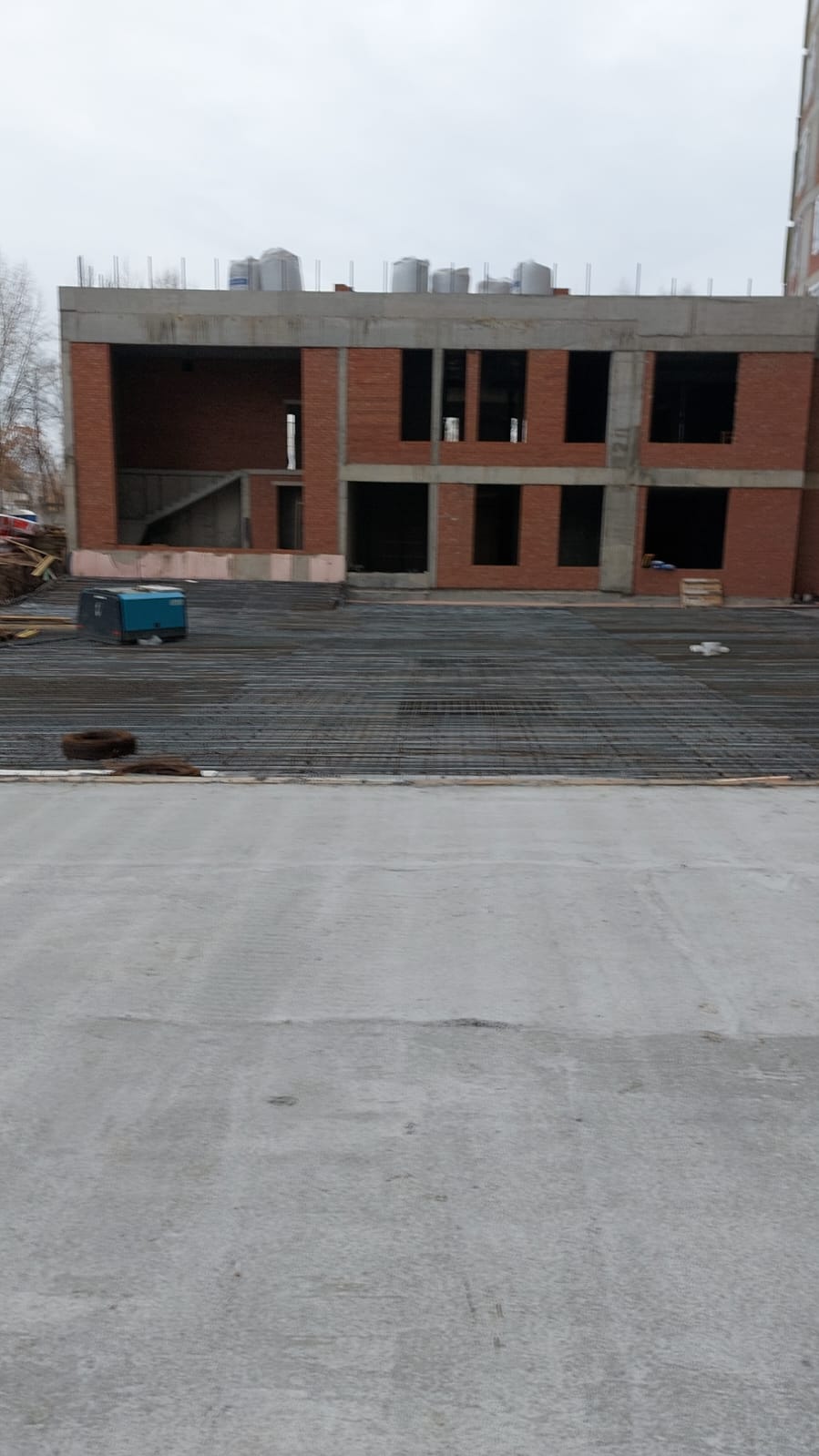

Паркинг: монолитные работы по устройству паркинга — 60%, копка котлована под устройство паркинга — 80%, гидроизоляционные работы стен паркинга — 60%, расположенных ниже уровня земли, кирпичная кладка стен и перегородок – 80%, штукатурка стен – 80%, монтаж трубопровода АУПТ – 60%, монтаж вентиляционных коробов – 60%.
